Novinky v připojení akumulace: příjem žádostí, nové požadavky a nevratné kauce

Fotovoltaické znalosti
Aktualizováno 22. září 2025
6 min. doba čtení
Simon_Kubec
Šimon Kubec

ČEZ Distribuce oznámila předčasné spuštění příjmu žádostí o připojení samostatných bateriových systémů akumulace (BESS) už od 19. září 2025. Oproti původně plánovanému termínu 1. října 2025. V článku si blíže rozebereme aktuální informace k příjmu žádostí, nové požadavky na připojení a také na nově zavedené nevratné kauce.

Aktuální stav a zahájení příjmu žádostí

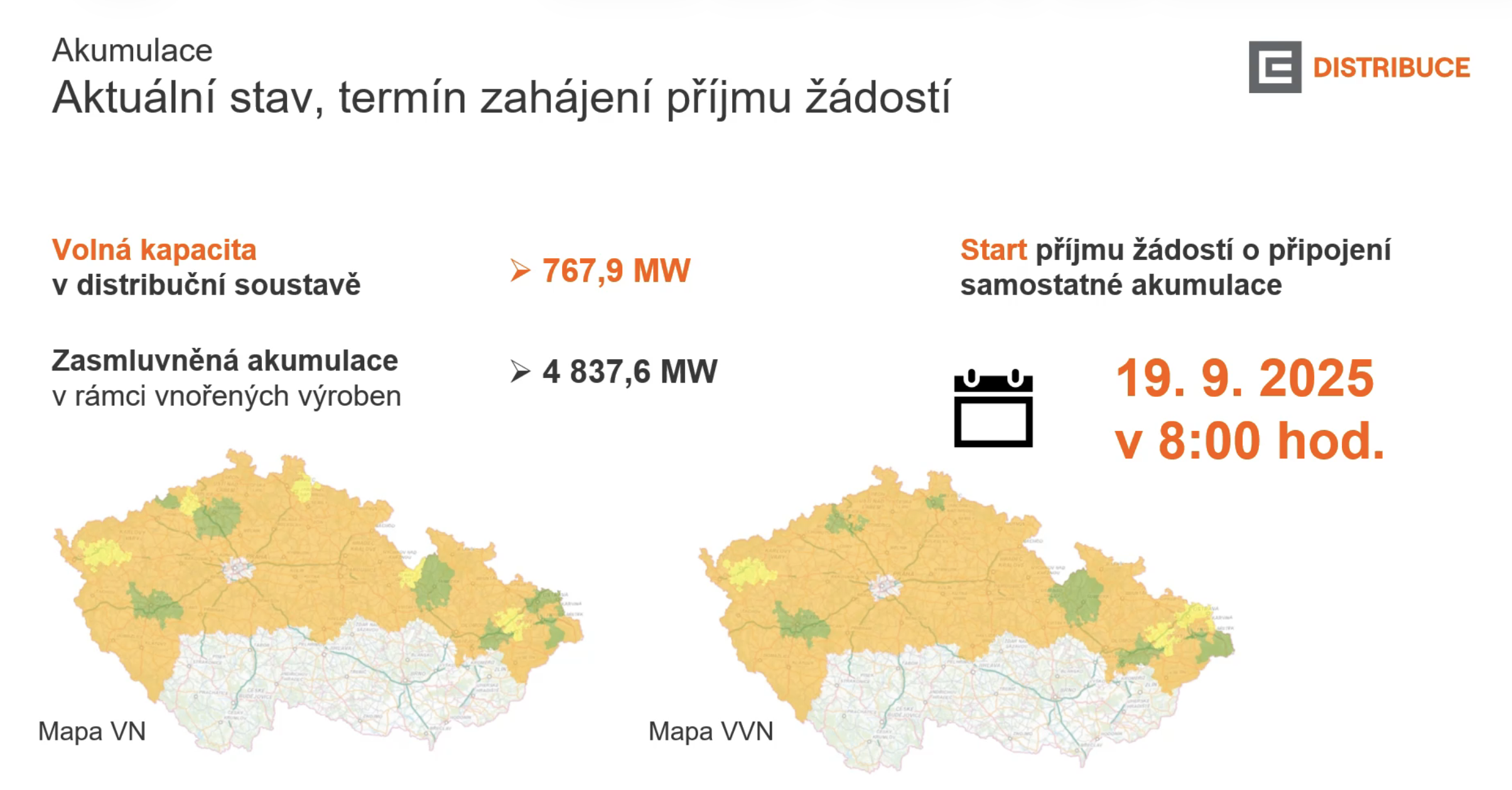

Aktuální volná kapacita v distribuční soustavě v rámci ČEZ distribuce je zhruba 767,9 MW. Mapu připojitelnosti pro akumulaci můžete vidět níže, vysvětlení významu jednotlivých barev najdete na oficiálních stránkách. Zasmluvněná akumulace (v rámci vnořených výroben) se pohybuje kolem 4837,6 MW. Oficiální start příjmu žádostí o připojení samostatné akumulace proběhl 19.9. 2025 v 8.00 hod.

Akumulace - Změna typu povoleného zařízení zařízení

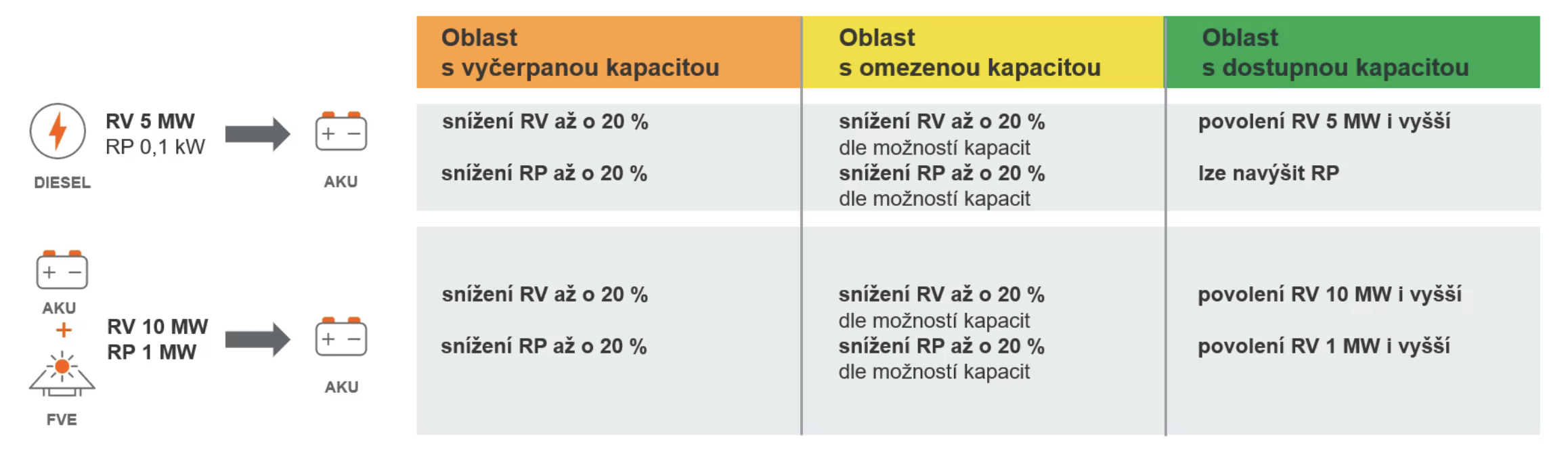

Od října 2025 začne platit legislativní úprava v rámci Lex OZE III, která nově dovolí připojovat bateriová úložiště i samostatně, bez nutnosti vazby na jiný zdroj energie. Dosud bylo možné bateriové úložiště připojit pouze v kombinaci s jiným zdrojem energie – typicky FVE nebo dieselový generátor. ČEZ distribuce umožní podání žádosti o změnu stávající smlouvy, tzn. nemusíte odstoupit od platné smlouvy a změna se posuzuje včetně vámi zasmluvněného rezervovaného výkonu a příkonu - RV a RP. Posuzování připojitelnosti bude probíhat dle Pravidel provozování distribuční soustavy. Posuzovat se bude dostupnost kapacit, zatížení soustavy a soudobost využití a změna napětí u akumulace pro deltu RP - RV. V rámci změny typu povoleného zařízení na samostatnou akumulaci, může dojít ke snížení RV a RP až o 20 % v závislosti na konkrétní oblasti a dostupnosti kapacity (viz. tabulka níže).

Akumulace - Povinné náležitosti žádosti (změny žádosti) o připojení

Žádat o připojení případně podat změnu žádosti o připojení lze u ČEZ distribuce pouze digitálně prostřednictvím “Distribučního portálu”.

Povinné náležitosti:

  • Údaje o žadateli
  • Technické parametry, druh zařízení pro ukládání elektřiny a charakter provozu
  • Instalovaný výkon v MW a kapacita zařízení pro ukládání elektřiny v MWh
  • Oznámení o předpokladu využití zařízení pro podpůrné služby (SVR, nefrekvenční podpůrná služba, obchodní flexibilita)
  • Jednopólové schéma zapojení
  • Specifikace spotřebičů a jejich použití

U změny žádosti je nutné navíc:

  • Potvrdit stávající parametry a k druhu zařízení doplnit nové údaje
  • Pro nové zařízení doplnit počet výrobních modulů a u kombinace více zařízení doplnit poměr skladby zdrojů

Akumulace do 100 kW - Podklady k žádosti o UTP

Uvedení do provozu probíhá obdobným způsobem jako u výroben. Přesný proces je popsán v připojovacích podmínkách na webu ČEZ distribuce, které byly aktualizovány k 1.9.2025.

Podklady pro žádost o UTP:

  • Uzavřená smlouva o připojení
  • Projektová dokumentace skutečného stavu
  • Jednopólové schéma
  • Protokol o měření ochran
  • Zpráva o výchozí revizi zařízení (případně také přípojky)
  • Protokoly o úředním ověření MTP/ MTN (jsou-li vyžadnovány)
  • Potvrzení, že akumulace je v souladu s podmínkami ve smlouvě, normami a zásadami dle PPDS
  • Instalační dokument ověřování souladu zařízení pro ukládání elektřiny

Akumulace 100 kW a více - Podklady k žádosti o UPOS a UTP

Uvedení do provozu probíhá obdobným způsobem jako u výroben. Přesný proces je popsán v připojovacích podmínkách na webu ČEZ distribuce, které byly aktualizovány k 1.9.2025.

Poklady pro žádost o UPOS:

  • Uzavřená smlouva o připojení
  • Projektová dokumentace skutečného stavu
  • Jednopólové schéma
  • Protokol o měření ochran
  • Zpráva o výchozi revizi zařízení (případně také přípojky)
  • Protokoly o úředním ověření MTP/ MTN (jsou-li vyžadovány)
  • Harmonogram zkoušek souladu (s termíny zkoušek nejdřive za 35 dní od podání žádosti o UPOS)
  • Potvrzení, že výrobna je v souladu s podmínkami ve smlouvě, normami a zásadami dle PPDS.

Podklady pro žádost o UTP:

  • Dokument ověřování souladu zařízení pro ukládání elektřiny
  • Aktualizované doklady po UPOS (pokud se změnily od podání žádosti pro UPOS - jen opravné doklady)
  • Potvrzení, že dříve předložené podklady jsou stále aktuální a platné

Nevratné kauce (LEX PLYN)

Dosud byla uhrazená část podílu na oprávněných nákladech spojených s připojením v případě nerealizace projektu žadateli vrácena. Od 1.8.2025 to už však neplatí. Nově bude uhrazená část nevratná, což má žadatele motivovat k důkladnějšímu zvážení jejich záměrů již při rezervaci kapacity v síti a uvolnit tak nevyužité kapacity, které by jinak zůstaly zablokovány kvůli možnosti vrácení celé platby. Nevratná kauce bude zavedena jak pro nové smlouvy, tak i retrospektivně na všechny aktivní smlouvy, kde dosud nedošlo ze strany zákazníka ke splnění podmínek připojení.

Nové smlouvy/Změna smlouvy:

  • Nové smlouvy již mají implementovanou textaci k řešení problematiky nevratných kaucí (včetně smluv, kde žádá zákazník o změnu, například posunutí termínu připojení nebo žádost o převod práv a povinností).

Stávající smlouvy:

  • Stávající nenaplněné smlouvy musí být dodatkovány do 15-ti měsíců od účinnosti zákona (tj. do 1.11.2026), nebo musí dojít k jejich naplnění (k zrealizování nového připojení). V opačném případě dojde následně k zániku smlouvy, včetně rezervace výkonu a příkonu.

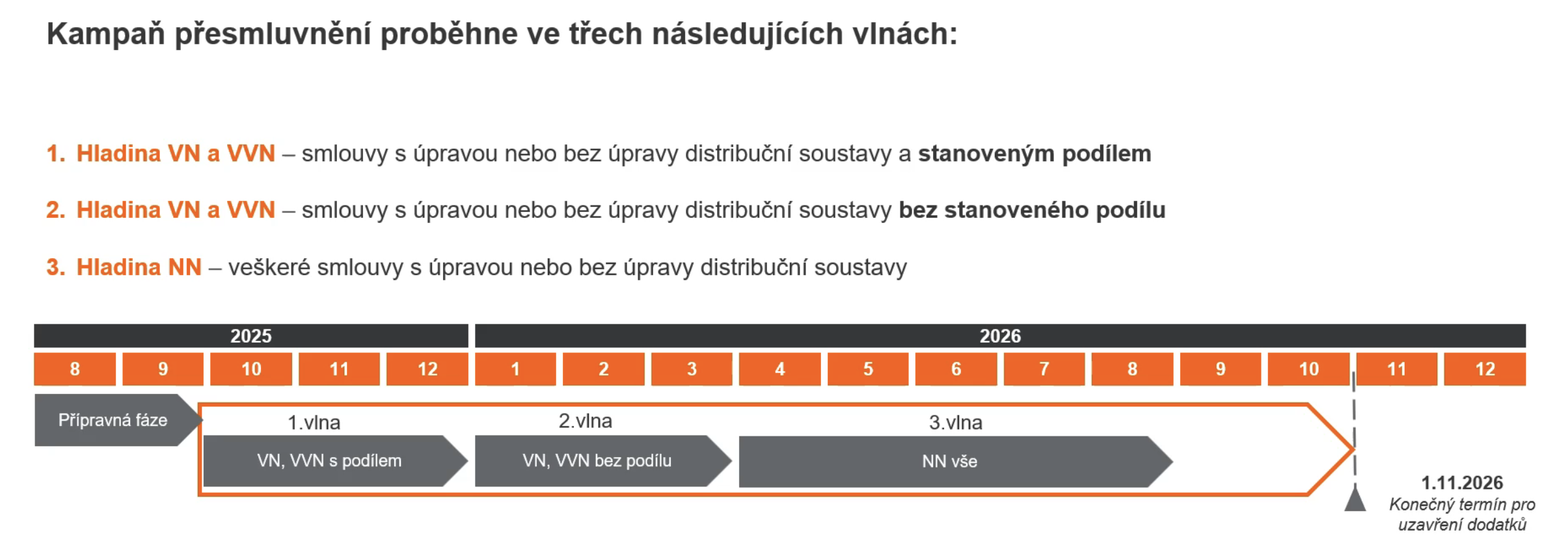

  • K stávajícím smlouvám bude odeslán návrh dodatku s textaci k řešení problematiky nevratných kaucí.
    • pro VN a VVN budeme odesílat návrh dodatku v období 10/2025 až 03/2026
    • pro NN budeme odesilat návrh dodatku v období 04/2026 až 09/2026

Odstoupení od smlouvy ze strany zákazníka

  • trvala-li rezervace příkonu nebo výkonu méně než 12 měsíců, je nevratná část podílu na oprávněných nákladech 30 % z hodnoty vyměřeného podílu na oprávněných nákladech, nejvýše však 50 000 000 Kč;
  • trvala-li rezervace příkonu nebo výkonu více než 12 měsíců, je nevratná část podílu na oprávněných nákladech 50 % z hodnoty vyměřeného podílu na oprávněných nákladech, nejvýše však 50 000 000 Kč.

Použité zdroje

Použité informace vycházejí z webináře ČEZ Distribuce - Zařízení pro ukládání elektřiny (Akumulace) ze dne 16. 9. a z oficiálních webových stránek společnosti ČEZ Distribuce, a. s. (www.cezdistribuce.cz)
